10月17日,在遼寧高嶺背靠背換流站年度檢修現場,檢修人員為送電做最后準備。
高嶺背靠背換流站是東北電網和華北電網跨區域聯網的關鍵節點,自2008年投運以來累計向華北送電3513.28億千瓦時,保障了京津唐地區可靠供電。

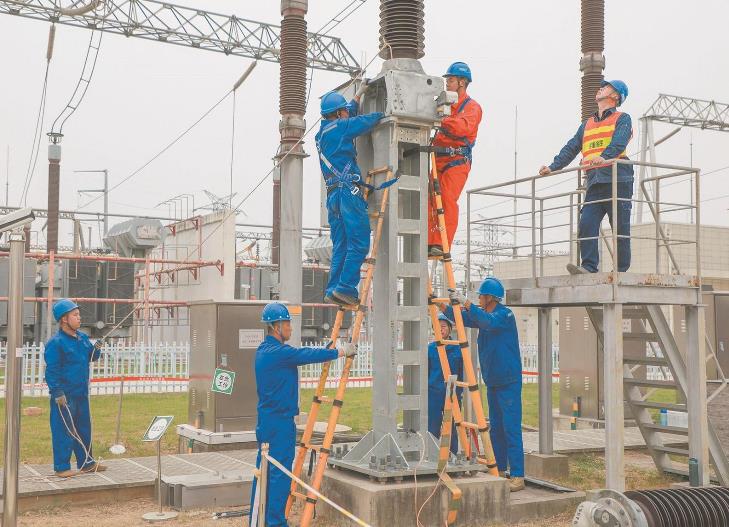

10月12日,檢修人員在高嶺換流站單元Ⅰ閥廳內開展直流電子式電流互感器改造作業。范曉宇 攝
本次年檢從10月10日開始,為期8天,停電方式為四個單元直流系統全停,500千伏交流場設備部分停電,作業風險等級為Ⅱ級,共有34家參檢單位800余人參與?,F(xiàn)場分為17個主作業面、41個分作業面,投入高空升降車26臺、作業平臺車14輛。
10月11日下午,在高嶺換流站單元Ⅰ、Ⅱ直流測量系統改造現場,專責監護人王巍迪與幾名檢修人員仔細核對二次接線與端子編號。“大家在接線前要再三核對圖紙,杜絕接線錯誤,確保每一個端子接緊。”王巍迪提醒同事。
直流測量系統改造是本次年檢的重點任務。高嶺換流站單元Ⅰ、Ⅱ直流測量設備為國外進口,投運十余年后出現設備老化、測量不準等情況,運維也缺少技術支持。為此,本次年檢對單元Ⅰ、Ⅱ的直流測量系統整體更換,以南瑞繼保國產新品代替原設備。此外,改造還涵蓋系統調試與功能測試,涉及多條二次回路,如果接線錯誤會導致原有屏柜功能丟失、新立屏柜無法正確運行。這對檢修人員的技術水平和協作能力提出了很高的要求。
10月16日,Ⅰ、Ⅱ直流測量系統改造完成。檢修人員重新安裝了8根電纜,更換了6個二次屏柜的接線,開展了加壓試驗、注流試驗和極性檢測。至此,高嶺換流站全站四單元的直流測量系統設備、備件等全部實現國產替代。
“乘坐高空作業車前,大家務必確保五點式安全帶系好,兩個保險鉤分別掛在作業車兩側的欄桿上。”10月10日13時,在單元Ⅰ閥廳換流閥檢修作業現場,工作負責人紀寧向高空作業人員強調安全事項。換流閥作為換流站的“心臟”,其運行狀態直接影響到電力的穩定輸送。閥廳內部主要由6個閥塔組成,每個閥塔共有8層,最頂部離地面高約20米。例行清灰、閥組件檢查及均壓電極抽檢等檢修環節都需要使用高空作業車。
換流閥在運行過程中會產生大量熱量。為保障換流閥正常運行,每層閥塔都會安裝冷卻水回路,將熱量帶走。均壓電極可以保證各層閥塔冷卻水回路電位一致,防止出現電壓差,避免層間放電。
14日10時,紀寧與檢修人員乘坐高空升降車,手持新型射線設備,檢查各層閥塔冷卻水回路的均壓電極表面是否結垢。“以往我們檢查均壓電極時,要將其從閥冷水管中取出,排掉水管中約20噸的水,工序煩瑣,耗時較長。”紀寧介紹,“這次檢修,我們用上了新技術。射線設備發出的X光穿透均壓電極后,會通過數字成像板生成圖像,我們再利用專業軟件分析評估。X光透視不僅規避了放水過程中可能產生的滲漏風險,還大幅縮短了檢修工期。”
本次年檢期間,高嶺換流站共開展涉及換流變壓器、閥廳及500千伏交流場等的17項例行檢修,換流閥及平波電抗器設備升級、控制系統軟件更新等10項技術改造,交流濾波器組和換流變壓器全面檢修等6項大修;消除了11處缺陷,治理了2處隱患,實施了19項特殊性檢修。(于東楊)
