亚洲人AV在线不卡_中文亚洲精品无码_日本福利片国产午夜久久_亚洲国产日韩欧美高清不卡

當前位置: 首頁 > 電網 > 運行檢修

四川500千伏桃鄉變電站秋檢

國家電網報發布時間:2024-10-24 15:35:12  作者:謝勇 羅山

  10月22日,在四川500千伏桃鄉變電站,成都供電公司超高壓運檢中心變電檢修一班員工對2號主變壓器開展送電前的最后檢測。當天,該站2號主變壓器的秋檢工作完成。

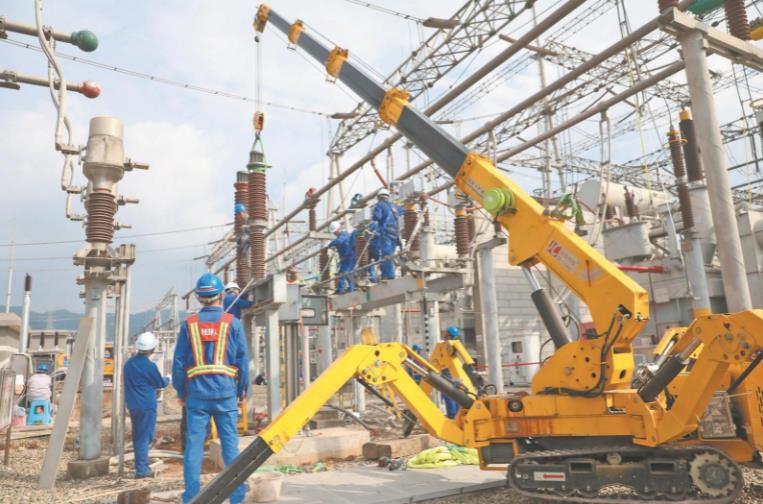

10月10日,成都供電公司檢修人員在桃鄉變電站吊裝1號主變壓器66千伏側開關。 謝勇 攝

  桃鄉變電站位于成都市龍泉驛區,是成都500千伏環網的重要站點。在經受今年夏季高溫大負荷考驗后,成都供電公司按照“一停多用”原則,于10月9日起對該站1號、2號主變壓器輪流開展設備維護和改造,并同步實施66千伏側無功擴容項目。該公司在站內成立了檢修工作現場指揮部,對各項作業的質量、安全、工期及文明施工情況開展監督管理,確保檢修質量和效率。

  此次桃鄉變電站的設備維護和改造涉及一次設備吊裝、主變壓器及開關檢修、二次回路測試等工作。檢修作業集中在主變壓器及其間隔,現場作業人員多,交叉作業、近電作業、高空作業等高風險作業頻繁。成都供電公司加強現場安全管控,針對作業風險點提前制訂了全面細致的安全管控措施,繪制了工具和機械的擺放位置圖以及車輛行進路線圖、作業半徑圖,并編制了標準化作業書和每日作業計劃,將作業任務以半天為時間單位分解,并落實給所有檢修人員。

  10月18日8時許,62名檢修人員在桃鄉變電站作業區按照任務分工列隊,一張安全看板擺放在隊列前方?,F(xiàn)場工作負責人陳鵬在開工前交代作業危險點和相應的管控措施,并組織檢修人員開展安全“十問十答”。當天,檢修人員要開展2號主變壓器預試、繼電保護調試、66千伏側設備改造升級和電抗器組安裝等工作。

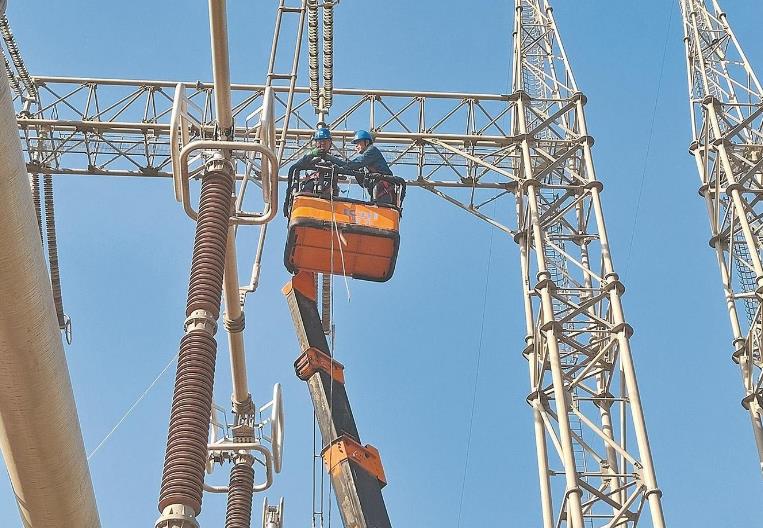

  班前會結束后,陳鵬再次檢查現場安全管控措施,并與3名小組負責人、3名專責監護人交接了相應作業面的危險點及注意事項,確認簽字后隨即開工。在2號主變壓器預試作業面,試驗人員使用隔離帶將2號主變壓器A相與其他作業面隔離。在專責監護人的全程監護下,一名高空作業人員檢查安全工器具并系好安全帶后登上變壓器,連接套管和介質損耗測試儀。“現場符合試驗條件,可以開始試驗。”高空作業人員匯報。專責監護人仔細檢查試驗范圍,并向試驗人員發出開工指令。經過一天的測試,2號主變壓器各項指標符合標準,狀態良好。

  在2號主變壓器開展預試的同時,另一組檢修人員在附近的作業面開展66千伏側設備升級改造。這項作業需要檢修人員拆除舊開關后再吊裝新開關。舊開關運行年限較長,螺栓銹蝕嚴重,拆卸困難。檢修人員反復嘗試,終于找準了著力點,使用加力桿松開螺栓,拆除了舊開關。

  在吊裝新開關前,陳鵬確認現場作業面安全后發出指令:“現場空間狹窄,吊車操作人員嚴格聽從指揮,吊裝速度一定要慢。”只見一臺高度不足一米的微型履帶吊車慢慢伸展出承重腿和吊臂,吊起新開關緩緩上升。微型履帶吊車體積小、動作靈活,適用于狹窄空間作業??紤]到當天的作業面臨近帶電體較多,成都供電公司為微型履帶吊車作業設置了專責監護人和專職指揮人員,并提前規劃了車輛的作業路徑,確保吊裝安全。經過3個小時的緊張作業,66千伏側設備升級改造完成。

  在歷時14天的桃鄉變電站秋檢中,成都供電公司先后完成了1號、2號兩臺主變壓器及三側設備的維護和缺陷消除,更換并調試了兩個總路開關間隔設備,同時新建66千伏電抗器組兩組,相關設備在調試完成后順利投入運行。(謝勇 羅山)



評論

用戶名:   匿名發表
密碼:
驗證碼:
最新評論0
