村里新建農排抽水站,架好桿線只待送電

中國電力網發布時間:2024-12-23 16:02:25  作者:李勇

  12月19日,四川宜賓翠屏區供電公司黨員突擊隊隊員完成李莊鎮永勝村農業排灌抽水站業擴配套施工,為抽水站接電做好準備。

  12月13日,永勝村新建農業排灌抽水站,用于保障明年春季的農田灌溉。目前,抽水站還在建設中,預計于12月22日開始安裝專用變壓器。為了保障抽水站在建成后第一時間投運,翠屏區供電公司開通綠色通道,組建黨員突擊隊先完成業擴配套施工。

  抽水站業擴配套施工需要新立電桿5根,新架設10千伏線路400多米。其中,有兩根電桿要立在山上,車輛無法到達。從馬路邊到指定位置僅有一條不足20厘米寬的山路,而電桿又長又重,人工搬運也十分困難。工作負責人徐炯經過仔細評估,決定采用機動絞磨配合人工方式將電桿牽引至指定位置。方案確定后,12月17日,隊員們修整了電桿牽引通道,做好電桿保護措施,連接好鋼繩,將電桿順利牽引到了指定位置。次日,隊員們又完成了電桿轉運、立桿、金具組裝等工作。

  12月19日8時左右,徐炯帶領17名隊員來到永勝村架設導線。做好安全措施后,羅強等5名隊員登上電桿,其余隊員在地面展放導線。導線需要從山頂10千伏主網處架設至永勝1社水庫邊的抽水點,一半線路跨越山下梯田。隊員們從永勝1社抽水點開始展放導線。

  在導線展放過程中,有13處點位要跨越已有通信線路。為此,隊員們提前搭好施工跨越架,對跨越線路做好保護措施,并安排專人監護跨越點位施工,確保導線順利展放。

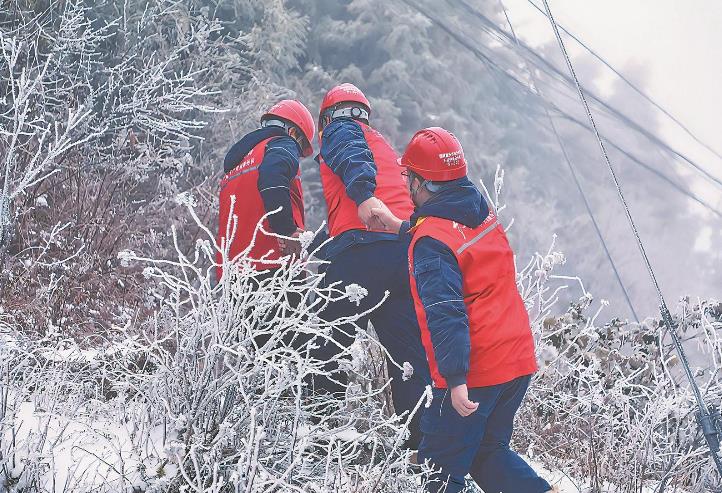

  隊員們牽引著導線,繞過梯田、爬上山坡。他們將導線扛在肩上,像纖夫一樣弓著背、彎著腰,排成一條直線前進。每到一基電桿下,地面隊員就用繩子將導線傳遞給桿上隊員,由他們將導線繞過橫擔放至地面,地面隊員再將導線牽引至下一個點位。“拉動導線的時候大家注意要勻速前進,避免放線盤被卡死……”徐炯提醒隊員。

  導線展放到位后,桿上隊員將導線收緊并綁扎牢固。12時40分,永勝村農業排灌抽水站業擴配套施工全部結束,預計根據抽水站建設情況于元旦前送電。(李勇 文/攝)
