“供電公司及時上門服務,第一時間就解決了安置房建設用電問題,給我們幫大忙了。”6月16日下午,在安徽祁門縣金字牌鎮繼光村的誠瑞華楊芯苑安置房建設工地,施工負責人戴志對祁門縣供電公司黨員突擊隊隊員說。

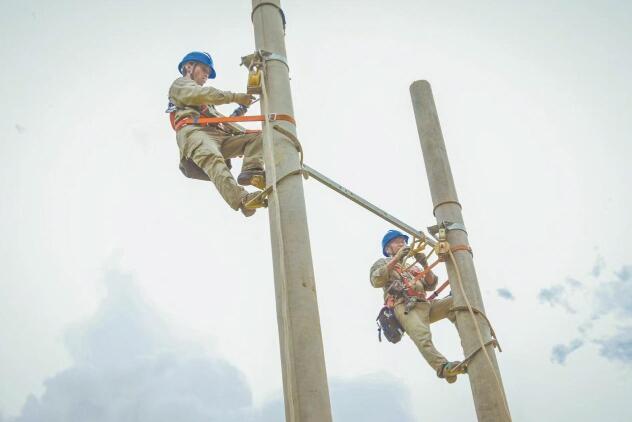

黨員突擊隊隊員安裝桿上金具。
誠瑞華楊芯苑安置房建設項目位于祁門縣城東地區,項目規劃占地30畝,計劃分兩期開發建設,預計可安置住戶160余戶約500人。開發地塊內通電是項目開工建設的必備條件之一?,F(xiàn)場施工需要10千伏電源,但誠瑞華楊芯苑安置房建設項目地塊內沒有適合的電源點。6月11日,項目開發商向祁門縣供電公司提交了用電申請。祁門縣供電公司黨委組織專業部門和屬地供電所成立工作專班,快速響應項目用電需求。按照常規報裝流程,安裝一臺變壓器需要一周左右送電。為服務項目建設盡快用電,祁門縣供電公司和開發商直接對接,開通報裝綠色通道,壓縮施工工期。
6月11日當天,祁門縣供電公司金字牌中心供電所所長、國家電網安徽電力(皖美)共產黨員服務隊隊長孫照均主動上門走訪,了解項目用電情況,并聯合營銷部專業人員到項目現場勘查地形和周邊線路。向客戶征求意見后,孫照均和同事確定了該項目的正式供電方案——在開發地塊附近200米處的祁門縣10千伏金五恒豐支線旁新架設10千伏線路250米、電桿5根,安裝200千伏安變壓器1臺。
6月13日,祁門縣供電公司營銷黨支部召集營銷、供電服務等專業的黨員骨干成立黨員突擊隊,孫照均擔任突擊隊隊長和工作負責人,統籌負責勘查答復、服務合同簽訂、物資供應、現場施工、驗收送電等各個環節。突擊隊還建立了安置房建設供電微信群,與項目開發商實時溝通進度。
6月15日,安置房供電項目正式開工。6時30分,12名黨員突擊隊隊員將電桿、導線、橫擔以及變壓器等設備和工器具運到施工現場。7時10分,召開班前會、做好各類安全措施并得到作業許可后,隊員們?nèi)ν度胱鳂I(yè)。孫照均將隊員分成5組,開挖5基桿洞。12時,隊員們完成了桿洞開挖作業,稍事休息,又在現場吊車的配合下連續組立了5根電桿。18時30分,隊員們完成當天變壓器臺架的架設以及變壓器、綜合配電柜的吊裝作業任務。
6月16日6時,隊員們?cè)俅蝸淼阶鳂I(yè)現場。孫照均按照標準化作業要求,將隊員們分成兩組施工:一組隊員負責安裝變壓器、配電柜以及柱上開關連接線,另一組隊員負責安裝桿上金具及展放10千伏支線導線。
9時許,室外溫度已超過30攝氏度,隊員們?cè)跅U上桿下忙碌著。地面上,隊員邱榮軍轉動線盤將導線一圈圈展開進行放線后,隊員蔣院生和邱德生拖拽導線,肩扛手拉著將導線牽引到電桿下方,隊員陳秋德和王發揮則操作牽引機將導線牽引上桿。桿上作業的陳志強等4名隊員迅速將導線吊拽到電桿橫擔上,并同步使用緊線鉗收緊導線。
16時30分,安置房供電項目順利完成施工,新安裝的200千伏安變壓器及線路一次驗收通過并送電成功。(胡科偉 文/攝)
評論
