12月24日18時18分,隨著3號機組(最后一臺機組)順利完成72小時試運行,國家電投集團黃河公司羊曲水電站“一年三投”,實現全容量投產發電。至此,黃河公司百萬千瓦級裝機水電站提升至六座,水電裝機總?cè)萘窟_1314.24萬千瓦。
黃河公司羊曲發電分公司運行人員在羊曲水電站中控室進行運行設備監盤,確保發電機組安全經濟運行。
羊曲水電站位于青海省海南藏族自治州興??h與貴南縣交界處的黃河干流河段,屬一等大(Ι)型工程,是國家規劃建設的重點水電工程和國家電投集團“十四五”重大能源保供項目,是黃河公司在黃河流域建設的首座數字孿生智慧電站。電站安裝3臺40萬千瓦混流式水輪發電機組,總裝機容量120萬千瓦,年平均發電量47.32億千瓦時,可滿足約158萬個家庭的年用電需求,相當于每年可節約標準煤約146.7萬噸、減排二氧化碳約441.2萬噸,經濟和生態效益顯著。
羊曲水電站位于青海省海南藏族自治州興??h與貴南縣交界處的黃河干流河段,屬一等大(Ι)型工程。
作為我國首條±800千伏“青豫直流”特高壓外送通道的重要配套支撐調峰電源和青海省千萬千瓦級可再生能源基地的支撐電源,羊曲水電站的全面建成投產,將為高質量打造黃河上游清潔能源基地和推動國家“西電東送”發揮重要作用。
羊曲水電站2021年12月26日開工建設;2022年9月27日大壩首倉混凝土澆筑;2023年12月14日大壩填筑完成;2024年8月14日成功下閘蓄水、9月23日3臺機組轉子全部吊裝完成;11月8日首臺機組并網發電、11月22日第二臺機組并網發電、12月24日第三臺機組并網發電。歷時1094天,黃河公司建設者緊扣打造“安全工程、生態工程、智慧工程、精品工程”的工程建設總目標,在荒涼寂寥的高原峽谷抗缺氧、戰嚴寒,以黃河人的獨具匠心“電”亮母親河,鑄就了一座“超級工程”。

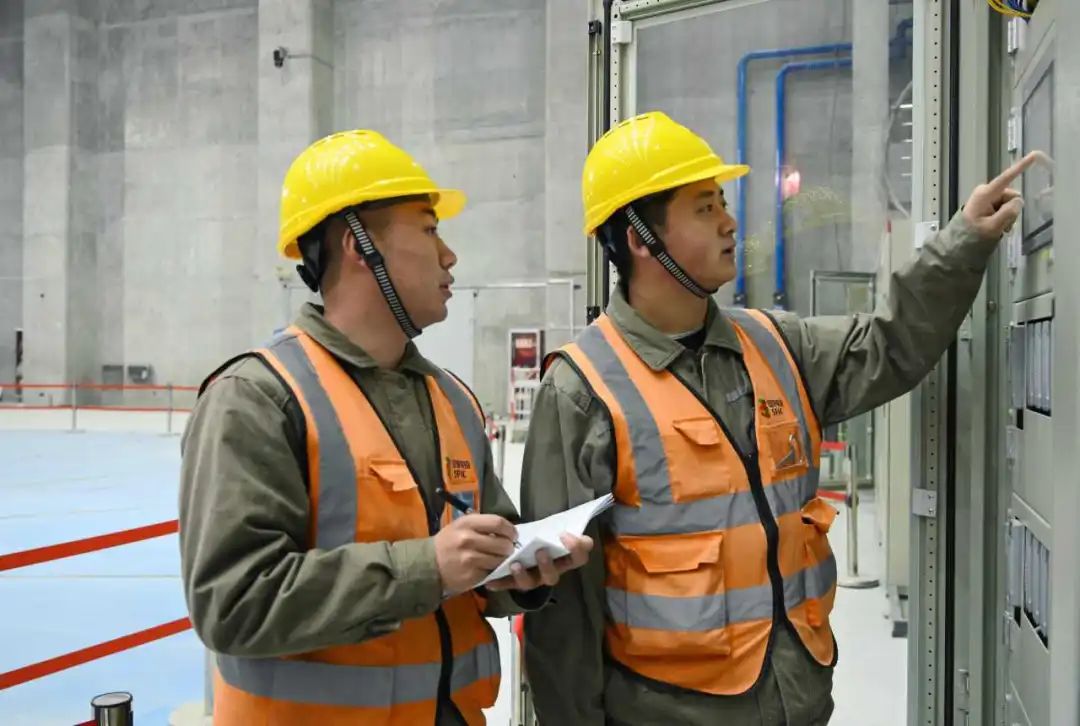

黃河公司羊曲發電分公司運行人員在羊曲水電站機組廠房進行設備日常巡檢,夯實電站安全生產基礎。
截至目前,羊曲水電站已投產機組各系統運行狀況良好,三臺機組平均振動、擺度值分別為0.021毫米、0.112毫米,均優于國標優良標準,累計發電量超3.73億千瓦時,為經濟社會發展輸送了清潔高效的綠色電能。
