當?shù)貢r(shí)間8月12日,中巴經濟走廊優先實施重點項目、中企海外最大綠地水電投資項目,巴基斯坦SK水電站首臺機組正式并網發電。
SK水電站由中國能建海投公司控股投資、葛洲壩國際公司參與投資、葛洲壩三公司、葛洲壩機電公司承建。電站位于巴基斯坦開普省昆哈河(Kunhar)上,距首都伊斯蘭堡265千米,是一座長隧洞、超高水頭的引水式水電站。電站總投資19.62億美元,水頭高達900多米,共安裝4臺沖擊式機組,總裝機容量884兆瓦,總庫容1345萬立方米。
作為中巴經濟走廊的標志性項目,SK水電站擁有目前海外單機容量最大的沖擊式水輪發電機組和世界最深壓力豎井群,施工技術標準高,建設難度大。同時,SK水電站是中國能建在海外投資建設的最大水電站,是公司高質量共建“一帶一路”的標志性工程,對促進公司海外投資業務高質量發展具有重要意義。
SK水電站首臺機組5月25日完成無水調試試驗;6月16日完成有水調試試驗;6月20日機組過速試驗完成;7月1日完成全部電氣試驗,具備了并網發電條件;8月7日完成倒送電試驗,實現首臺機組“一次安裝完成、一次啟動成功、一次調試成功、一次試運行成功”,工程技術人員對調試和試運行進行的監測表明,其穩定性、擺度、溫度、噪音等各項技術參數指標全部優于設計標準。

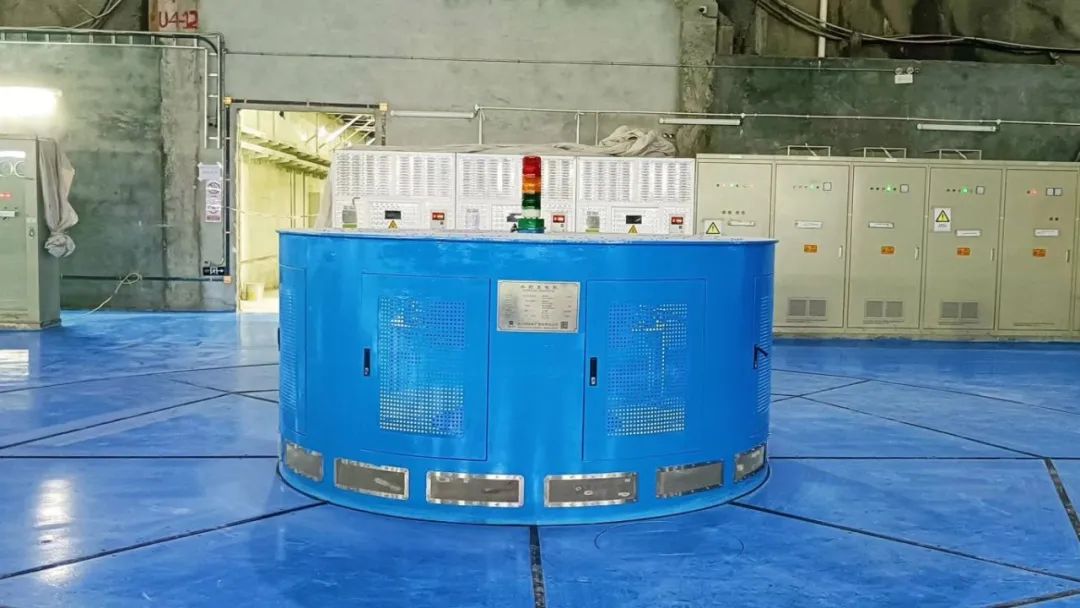

正在運行發電中的首臺機組(J4號機組)
項目全面投產發電后,預計年均可發電量達32.12億千瓦時,每年可節約標準煤約128萬噸,減少二氧化碳排放約320萬噸,為超過100萬戶巴基斯坦家庭提供經濟實惠的清潔電能。建設高峰期時,SK項目創造了高達6600人的就業崗位,有效帶動當?shù)厣鐣?jīng)濟發展。
評論
