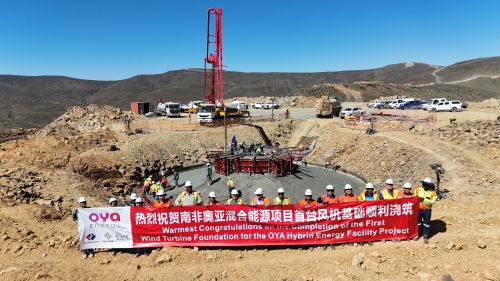

11月17日,南非奧亞混合能源項目風電場首個風機基礎澆筑完成,標志著項目施工進入新階段,為后續的風機吊裝工作奠定了堅實的基礎。
此次澆筑的是18號風機基礎,項目部克服山地道路修筑難度大、基礎及平臺石方爆破作業復雜、工程量大、施工條件惡劣、惡劣天氣頻繁中斷施工等多重困難,緊緊圍繞制定的澆筑目標,有序組織施工資源快速進場。同時項目制定施工激勵措施,激發員工的工作熱情和積極性,并安排專人同設計院共同辦公,緊抓圖紙審理工作,嚴格把控每一道施工工序,強化過程監督檢查,全力推進工程建設進度,保障工程建設施工安全和質量。
奧亞項目風電場共計安裝18臺功率4.8兆瓦/臺的風機,沿山脊分布于海拔1100米至1400米的山上。風機基礎類型為錨栓籠重力式擴展基礎,基礎底部直徑19.6米,頂部直徑6.2米;單個基礎鋼筋共計84噸,混凝土約525方。(李超)
